Renovation unseres Kolpingzimmers

Zuerst wurde ein Plan zur Nutzung und Umgestaltung des gesamten oberen Stockwerks angefertigt.

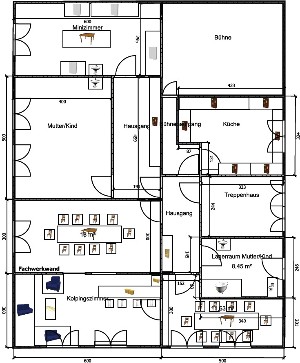

Das linke Bild zeigt die Aufteilung der Räume. Zu den Neuerungen zählt beispielsweise, dass die alte Küche von nun an das neue Materiallager für die Kolpingfamilie sein wird. Um die ganzen Materialien systematischer zu lagern, wurde neue Regale gekauft und der gesamte Raum damit ausgestattet.

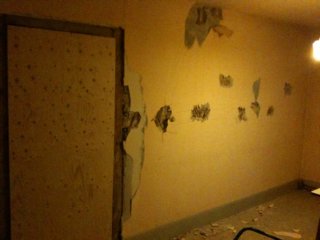

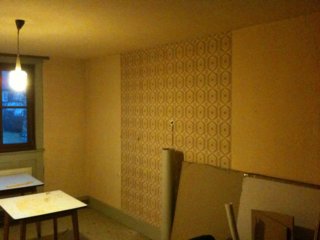

Der alte Lagerraum wird zum neuen Kolpingzimmer.
In einem einst leer stehenden Raum wurden alle erdenkbaren Kleider von Kolping und Kirchengemeinde in Kleiderschränke einsortiert.
Die Ministranten können von nun an über zwei Räume verfügen. Hinzu gekommen ist ein Teil des alten Kolpingzimmers. Dieses ist einiges geräumiger und zudem auf der Sonnenseite.

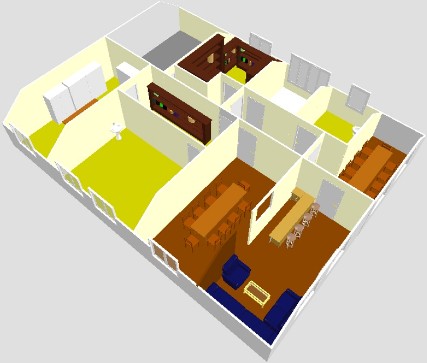

Das rechte Bild zeigt eine 3D-Grafik, wie die Räume später aussehen könnten.

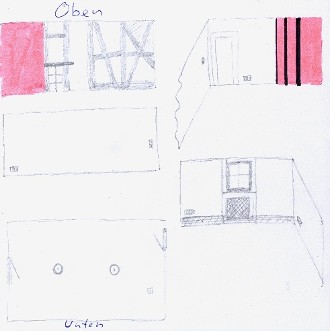

Hier nun eine Handskizze des neuen Kolpingzimmers mit der freigelegten Fachwerkwand sowie der Durchgangsverbindung der beiden Zimmer.




Tagebuch der Baustelle

Tag 1: 20.01.2012 14:00-17:00 Uhr
  • Vorbereitungen für den Durchbruch der Wand zwischen den beiden Räumen
  • Bau einer Schutzwand vor Staub und Trümmern. (Kolpingzimmer wird noch als Umkleide für den Schwarzen Ball benötigt)
vor Ort: Anna, Jonas, Clemens



Tag 2: 21.01.2012 10:00-18:00 Uhr
  • Durchbruch der Wand und Freilegung des Fachwerks
vor Ort: Jonas, Ralf, Clemens



Tag 3: 01.02.2012 18:00-20:00 Uhr
  • Treffen zur Besichtigung der Baustelle und sammeln von Ideen zu Realisierung, vor allem Festlegung von Farben
vor Ort: Verdammt viele Interessierte

Tag 4: 10.03.2012 09:00-18:30 Uhr

An diesem Tag Stand der wohl größte Berg Arbeit vor uns. Dem entsprechend extrem viele Helfer waren auch anwesend.
Folgendes wurde alles geschafft:
  • Bar ausbauen und an einem sicheren Ort unterbringen
  • Sofas ausräumen
  • Balken der Fachwerkwand säubern, abschleifen und herausnehmen der im Weg stehenden Balken
  • Ablackieren der Türe, sowie Türrahmen
  • Befreien der Wand von 3-schichtiger Tapete
  • isolieren der Außenwand und anbringen von Gipsplatten
Zur Mittagszeit wurden die Arbeiter mit selbst gekochten Spaghetti Bolognese verköstigt.

vor Ort: Anna, Ann-Kathrin, Leonie O., Leonie K., Laura, Melanie, Eva, Franek, Till, Tobi, Julia, Jonas, Jakob, Ralf, Bernd, Clemens, Simon



Tag 5: 17.03.2012 09:00-19:00 Uhr

Um den heutigen gesetzlichen Bestimmungen gerecht zu werden, wurden im Zuge der Renovation alle bestehenden elektrischen Leitungen still gelegt und alles wurde neu verdrahtet. An diesem Tag stand also folgendes auf dem Programm.
  • Fräsen neuer Leitungskanäle
  • Verlegen der elektrischen Leitungen und vergipsen der zuvor gefrästen Kanäle
  • Schleifen der Türe, sowie Türrahmen
Als Überraschung gab es an diesem Tag Kaffee und Kuchen von unserer 1. Vorsitzenden Rosmarie
vor Ort: Clara, Hannah, Anna, Jonas, Ralf, Simon, Clemens



Tag 6: 13.03.2012 15:00-19:30 Uhr
  • Wand vergipsen und setzen der Steckdosen
  • neu einsetzen der Wand (zur Außenwand) am Fachwerk mit anschließendem vergipsen
  • Ausschäumend der Luftspalten zwischen Balken und Decke
vor Ort: Jonas, Clemens

Tag 7: 21.03.2012 09:00-14:00 Uhr & 15:00-20:30 Uhr
  • Ausgipsen der Steckdosen
  • Anschließen der gesamten Elektrik
  • Verspachteln der Gipswand mit Faserbund
vor Ort: Simon, Clemens

Tag 8: 24.03.2012 09:00-12:00 Uhr
  • Aufräumen der Baustelle
  • Entfernen von jeglichem Staub und Dreck
vor Ort: Simon



Tag 9: 26.03.2012 09:00-18:00 Uhr
  • Leitung für eigene Tür-Freisprecheinrichtung fräsen, legen und vergipsen
  • Ecke von Gipswand zu Betonwand vergipsen
  • Verlegen einer neuen Leitung (mit anbohren eines anderen) zur 3-phasigen elektrischen Versorgung der 3 Kolpingzimmer
  • Feinschliff an Tür und Türrahmen
  • Wand abschleifen
vor Ort: Anna, Rebecca, Simon, Clemens

Tag 10: 28.03.2012 12:00-14:00 Uhr
  • Vergipsen der Wand an der Stelle des angebohrten Kabels vom Vortag.
vor Ort: Clemens

Tag 11: 29.03.2012 20:00-21:30 Uhr

An diesem Tag wurden Vorbereitungen für den großen Streich- und Tapeziertag getroffen.
  • Streichen von Tiefengrund
  • Abhängen des zweiten Heizkörpers
vor Ort: Simon, Clemens

Tag 12: 31.03.2012 09:00-19:30 Uhr
  • Tapezieren im neuen Raum
  • Streichen im alten Raum (nach Beendigung wurde festgestellt, dass es sich um eine zu dunkle Farbe handelt)
  • Ölen der Balken (nach Beendigung wurde festgestellt, dass es sich um ein falsches Öl handelt)
  • Lasieren der Türe und Türbalken
  • Aufräumen des Kolpinglagers und Zusägen einer Auflage für die Grills, da diese die Regale beschädigen)
  • Anbringen der Schattenfugen für die neue Decke (Übergang zur Wand mit Acryl)
  • Anbringen der Lattungen für die neue Decke
Zum Mittagessen geb es wieder von Anna selbstgemachte Spaghetti. Rosmarie verwöhnte die Arbeiter am Nachmittag wieder mit Kaffee und Kuchen.

vor Ort: Jakob, Eva, Franek, Ralf, Ann-Kathrin, Leonie K., Rebecca, Julia, Bernd, Dani, Harry, Simon, Clemens
invaliden-Besuch: Leonie O, Anna



Tag 13: 02.04.2012 09:00-13:30 Uhr
  • Aufhellen der zu dunklen Farbe
  • Streichen beider Räume
vor Ort: Ann-Kathrin, Rebecca, Simon, Clemens



Tag 14: 07.04.2012 09:00-12:00 Uhr & 13:00 - 17:00 Uhr
  • Einkaufen der neuen Holzdecke
  • Verlegen der elektrischen Leitungen für die Deckenbeleuchtung
  • Anbringen der neuen Holzdecke
Simon brachte aus Mitleid Kaffe und Zopf  für die fleißigen Arbeiter.

vor Ort: Jonas, Bernd, Ralf, Simon, Clemens



Tag 15: 11.04.2012 13:30-17:30 Uhr
  • Streichen der orangenen Wandteile
  • Anbringen der Heizkörper
  • Austausch eines veralteten Heizkörpers
vor Ort: Leonie K., Rebecca, Simon, Clemens



Tag 16: 12.04.2012 09:00-17:00 Uhr
  • Streichen der orangenen Wandteile
  • Streichen der Sockelleisten
  • Testen der neuen Freisprecheinrichtung
  • Verlegen von elektrischen Leitungen für evtl. spätere Funktionen
vor Ort: Leonie K., Simon, Clemens



Tag 17: 13.04.2012 13:30-22:30 Uhr
  • Montieren der Vorrichtungen für die Balkenverkleidung an der Decke
  • Verlegen des neuen Laminatbodens
vor Ort: Jonas, Simon, Clemens



Tag 18: 14.04.2012 09:00-19:00 Uhr
  • Einbauen der Theke
  • Anbohren und dadurch Neuverlegen einer elektrischen Leitung
  • Zerschlagen des Schranks in der Diele
  • Streichen der Heizungsrohrverkleidungen
  • Beamerkasten anbringen
vor Ort: Ralf, Jonas, Simon, Clemens



Tag 19: 19.04.2012 17:00-21:00 Uhr
  • Zusägen der Sockelleisten, Heizungsrohr- und Balkenverkleidung
vor Ort: Bernd, Ralf, Simon, Clemens

Tag 20: 21.04.2012 14:30-18:00 Uhr
  • Streichen der Sockelleisten und Verkleidungen der Heizungsrohre, Balken und Fenster
  • Basteln einer Lampe aus farbigen Kunststoffschnapsgläser
vor Ort: Leonie K:, Sophia, Melanie, Ellena, Rebecca, Anna

Tag 21 10.05.2012 19:00-21:30 Uhr
  • Montieren der gestrichenen Sockelleisten
  • Montieren der Abschlussleisten
  • Einbauen des Kühlschranks
vor Ort: Ralf, Jonas, Simon, Clemens

Tag 22: 30.08.2012 20:00-22:00 Uhr
  • Besprechung mit unserem Schreiner Bernd über Realisierung der Sitzgelegenheiten

Tag 23 01.09.2012 14:00-18:00 Uhr
  • Anbringen der neuen Vorhänge und Fliegengitter
  • Installation der LED-Beleuchtung
vor Ort: Jonas, Simon, Clemens, Anna, Rebecca

Tag 24 08.09.2012 09:00-17:00 Uhr
  • Aufräumen des gesamten Stockwerks
  • Einrichten des neuen Minizimmers
  • Verkleiden offenliegender Kabel
  • Verkleben der Fensterscheibe zum Lager
  • Filzgleiter an Baarhocker
vor Ort: Jonas, Simon, Clemens, Jakob, Till, Sophia, Anna

Tag 25 22.09.2012 13:00-19:00 Uhr
  • Möbel ölen
vor Ort: Jonas, Simon, Clemens, Till, Anna, Bernd als beratendes Organ

Tag 26 25.09.2012 17:00-20:00 Uhr
  • zweites Mal Möbel ölen
vor Ort: Jonas, Simon, Clemens

Tag 27 25.09.2012 10:00-17:00 Uhr
  • Sitzmöbel zusammenbauen
  • Reinigung des gesamten Stockwerks
  • Beschriften des Lagers
vor Ort: Jonas, Simon, Clemens, Anna
